       密东线位于黑龙江省东部,自密山站起向东,经虎林站往北延伸至东方红站,途径各站均属于边远地区。按照集团公司扶贫攻坚的总要求,慢火车,扶贫大有可为。跑好慢火车,对拉动偏远地区经济、改善民生福祉大有裨益。



       为进一步夯实密东线路安全基础,提升列车运行速度及沿途百姓的乘车舒适度。按照集团公司施工计划安排,自5月初起,哈尔滨工务大修段部署三个车间在密东线集中更换钢轨,并且在兴凯站建设临时基地,作为线下料存储地点。密东线线路半径小,坡道大,全程蜿蜒曲折,设备陈旧,线路既有50kg钢轨更换60kg,大换件,劳动强度大,工作量多,劳力作业经验少,无论是在作业环境上,还是在劳动强度上,密东线换轨施工都是一块不好啃的硬骨头。

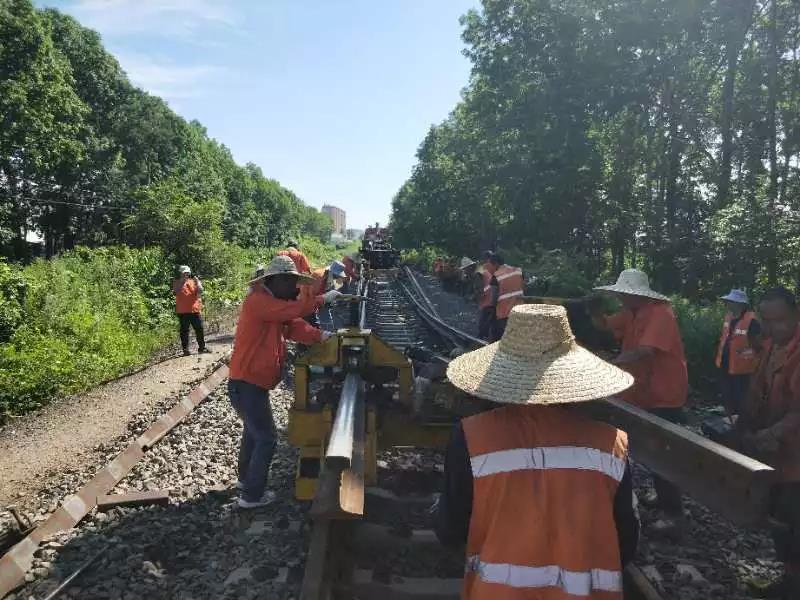

在该段统一部署下,各车间协调联动,以“三位一体”安全保障体系和双重预防机制为引导,通过分析研判施工中存在的各项风险和隐患,制定整改措施,在曲线处的钢轨防胀,防侧翻的问题上,这个段的换轨大修三车间打破常规做法,采取一股钢轨两台拉伸机并用的方式,在曲线的始端设置一台拉伸机配合终端曲上股拉轨,在曲线中间位置再设置一台拉伸机,采取倒拉轨的方式配合曲下股撞轨回送,既节省了拉轨时间,也降低了钢轨侧翻的危险系数。

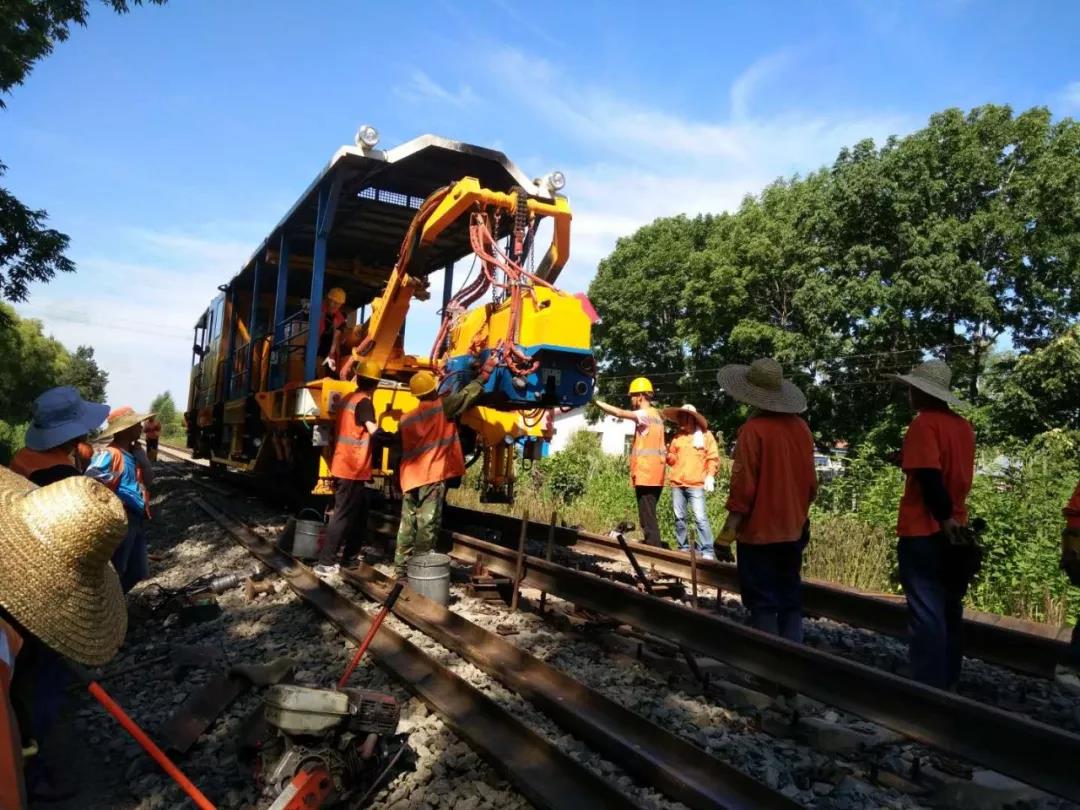

       在焊接质量上,为了尽快使焊头降温,车间将现场备用的风力灭火机进行改造,用于焊头的风冷降温。避免了以往的冷水浇注,产生蓝光带,影响焊接质量问题,还提高了作业速度。一系列的保安全措施,在施工中得到了有效的应用,促进了施工生产。

       进入7月份后,换轨地段位于山坳里,密不透风,在高温天气的炙烤下,钢轨温度已达到50℃,线路表面温度也达到35℃,每天一套作业程序下来,大家犹如洗了一次桑拿,豆大的汗珠沿着脸颊噼里啪啦的流下来,衣服、毛巾都能拧出水来,身体严重透支,部分人员相继出现中暑现象。为确保职工高温作业条件下的身心健康,该段积极做好后勤保障工作。每天定点为施工现场送绿豆水、冰冻矿泉水,给大家解暑降温。车间送来的是一丝清凉,却温暖了职工的心,鼓舞了大家的干劲,为施工生产增添了动力。


       截止到7月30日,在段的统一协调部署下,各车间干部职工的共同努力下,历时81天,共计完成密东线焊接613 个焊头,换长轨98.754km,收短轨94km905m。全体干部职工心往一处想,劲往一处使,同心协力,共同携手在密东线打了一场漂亮的攻坚战。
